Redacción Animal Político · 10 de septiembre de 2024
El director general del Sistema de Transporte Colectivo (STC) Metro, Guillermo Calderón, informó que la Línea 9 (café) ya opera completamente, luego de pasar casi nueve meses con un tramo cerrado por obras de renivelación de vías.
Las estaciones Pantitlán, Puebla y Ciudad Deportiva fueron clausuradas desde el pasado 17 de diciembre para que las vías recuperaran su nivel normal, pues estas habían comenzado a hundirse. Hoy ya son accesibles para los usuarios.

El jefe de Gobierno de la Ciudad de México, Martí Batres, informó que el servicio de apoyo provisional de Metrobús y de la Red de Transporte de Pasajeros (RTP) seguirá operando algunos días, sin detallar cuándo se suspendería.
Lee: ¡Arranca el mes con todo! disfruta tu fin de semana con estas actividades en la CDMX
El día 8 de septiembre, el director del Metro anunció que se estaban realizando pruebas con trenes vacíos en el tramo de Pantitlán a Velódromo, luego de que la zona fuera sujeta a una “intervención mayor”.
“Las pruebas resultaron exitosas y sin contratiempos. Estamos cerca de la reapertura”, compartió.

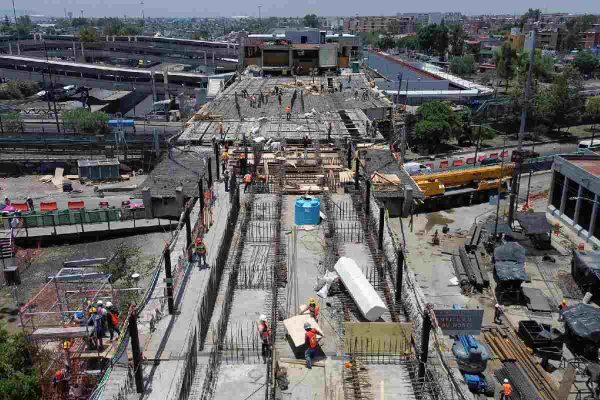

En conferencia de prensa se detalló que los trabajos de renivelación en la Línea 9 del Metro consistieron en la intervención de 230 metros lineales de vía.
Se sustituyeron 31 trabes, retirando las que existían y colocando nuevas, así como colocación de nuevas estructuras de nivelación. Además, se construyó un muro de remate, una losa de aligeramiento, diafragmas y conexiones entre las trabes nuevas.

Dentro de las estaciones también se realizaron trabajos de nivelación, así como la sustitución de mármol y de guías podotáctiles. El jefe de Gobierno detalló que en esta obra se invirtió un total de 286 millones de pesos.
A principios de diciembre, cuando se presentó el proyecto, el Gobierno de la Ciudad de México informó que los trabajos de renivelación se realizarían de la siguiente forma:

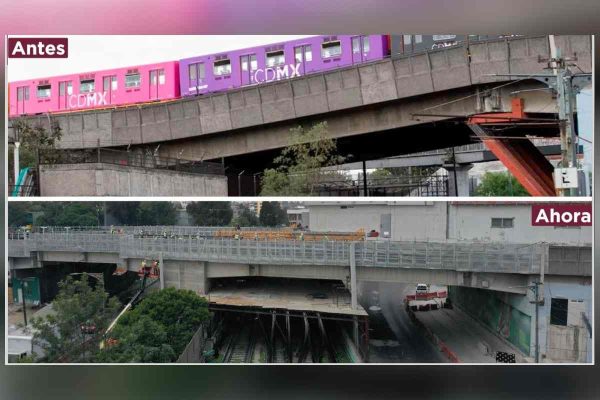

Sin embargo, la reapertura del tramo suspendido de la Línea 9 del Metro esta no se dio hasta 3 meses y 16 días después.

El secretario de Obras y Servicios, Jesús Antonio Esteva Medina, explicó que uno de los motivos por los que se alargó el tiempo de intervención fue porque encontraron que existían diferentes espesores en el firme de construcción.
También, dijo que los horarios de trabajo tuvieron que ser reducidos debido a que el Eje 1 norte y la Línea 5 del Metro seguían operando por debajo de la obra.
Te puede interesar: Luces de la ciudad: los proyectos de energías renovables que alumbran a la CDMX
Aunque, esta no es la primera vez que el Gobierno de CDMX entrega una obra del Metro con retraso. En la remodelación de la Línea 1 se tenía programado que la primera fase comenzara en julio de 2022 y terminara en marzo de 2023; no obstante, no se reabrió hasta seis meses después, el 29 de octubre.
En cuanto al segundo tramo de la obra, Martí Batres esperaba concluir con las obras antes de que termine su periodo; sin embargo, aún no se ha revelado una fecha de apertura, pese a que su mandato está a menos de un mes de terminar.
